Skip to main content

社会

沙巴电塔倒塌 | 技术团队不分昼夜抢修电塔 直升机空运器材

sabah

尽管面临持续降雨、道路泥泞,通往施工地点极为困难,沙巴电力公司的技术团队仍不分昼夜,全力抢修位于兵南邦甘榜沙拉蓬(Kampung Sarapung,Penampang)早前因土崩倒塌的高压电塔。

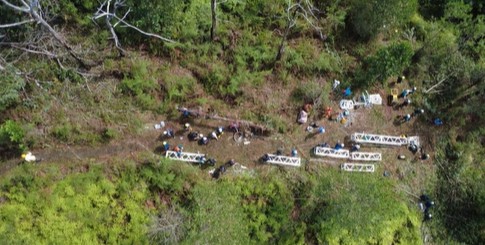

截至昨晚(9月16日)9:30PM,沙电证实,临时电塔(ERS)的主要结构已成功搭建完成,这标志着电力供应恢复迈出了关键一步。接下来的工作将重点转向电缆接驳及为沙巴东海岸地区做好送电准备。


沙电CEO亲自督工
冀尽快恢复拿笃斗湖电力

Advertisement

沙巴电力公司面子书发布视频称,临时电塔的安装工作已经进入关键阶段。

沙电首席执行员莫哈末雅谷(Mohd Yaakob Hj Jaafar)也亲自到场,与技术团队一同监督临时输电塔的安装进度,确保工程顺利推进。

莫哈末雅谷表示,在技术团队以及承包商的协助下,当局已成功将一条输电线路从第4号电塔牵引至临时电塔(ERS)。只是,由于现场大雨的关系,当局顾及技术人员安全问题,建设临时电塔的工作被逼中止。

“鉴于今晚天气状况不理想,我们认为保障沙巴电力公司和承包商人员的安全是首要任务。”

“同时,我们也必须确保第4号电塔、第6号电塔以及临时电塔的整体结构处于安全状态。因此,我们对今晚无法如期继续修复工作深感抱歉。”

“如果天气允许,预计明早我们将继续恢复临时电塔的施工。”

“我们下定决心,一定会完成6条导线的牵引与安装工作,并顺利为275千伏 Kolopis–Segaliud 输电线路送电,直至恢复拿笃和斗湖等地的供电。”

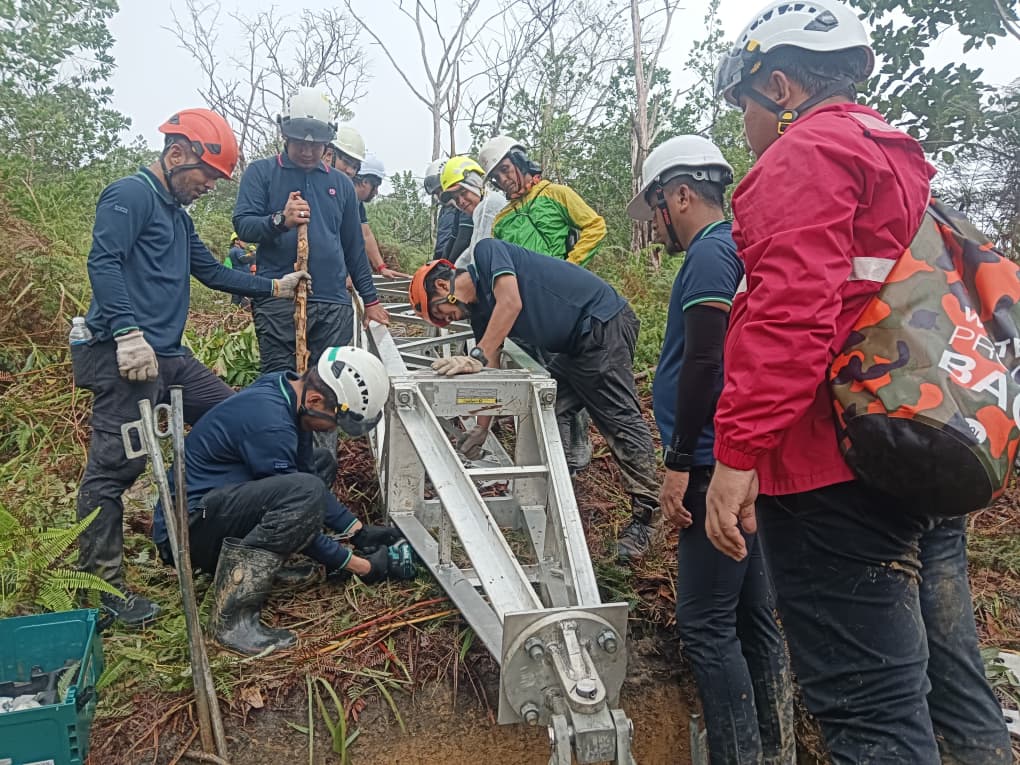

临时电塔的主要架构已搭建完成。



技术团队继续推进临时输电塔的安装工作。(截图自沙巴电力公司面子书)



根据莫哈末雅谷周一(9月15日)发出的文告,沙电获沙巴州政府协助,提供直升机支援,协助空运建设临时输电塔所需的设备,以取代原本倒塌的结构。

他补充,空运作业已在周一早晨雨势短暂停歇时顺利展开。

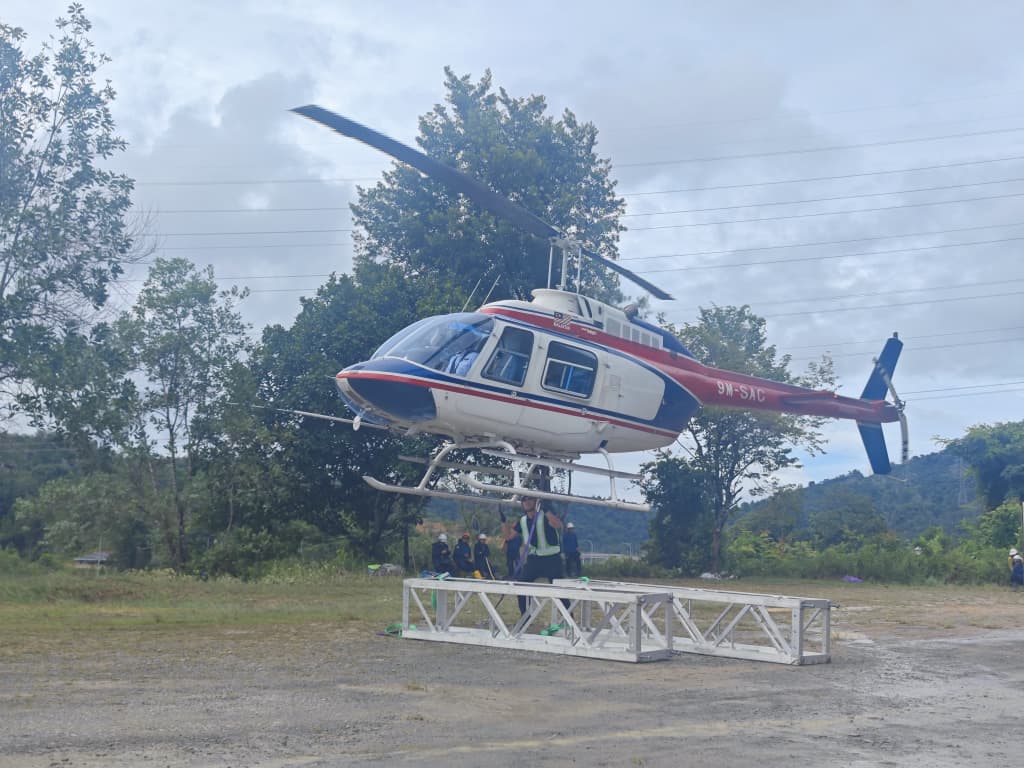

沙电力公司获直升机空运建设器材。

技术团队在现场徒手作业。

技术人员徒手修电塔

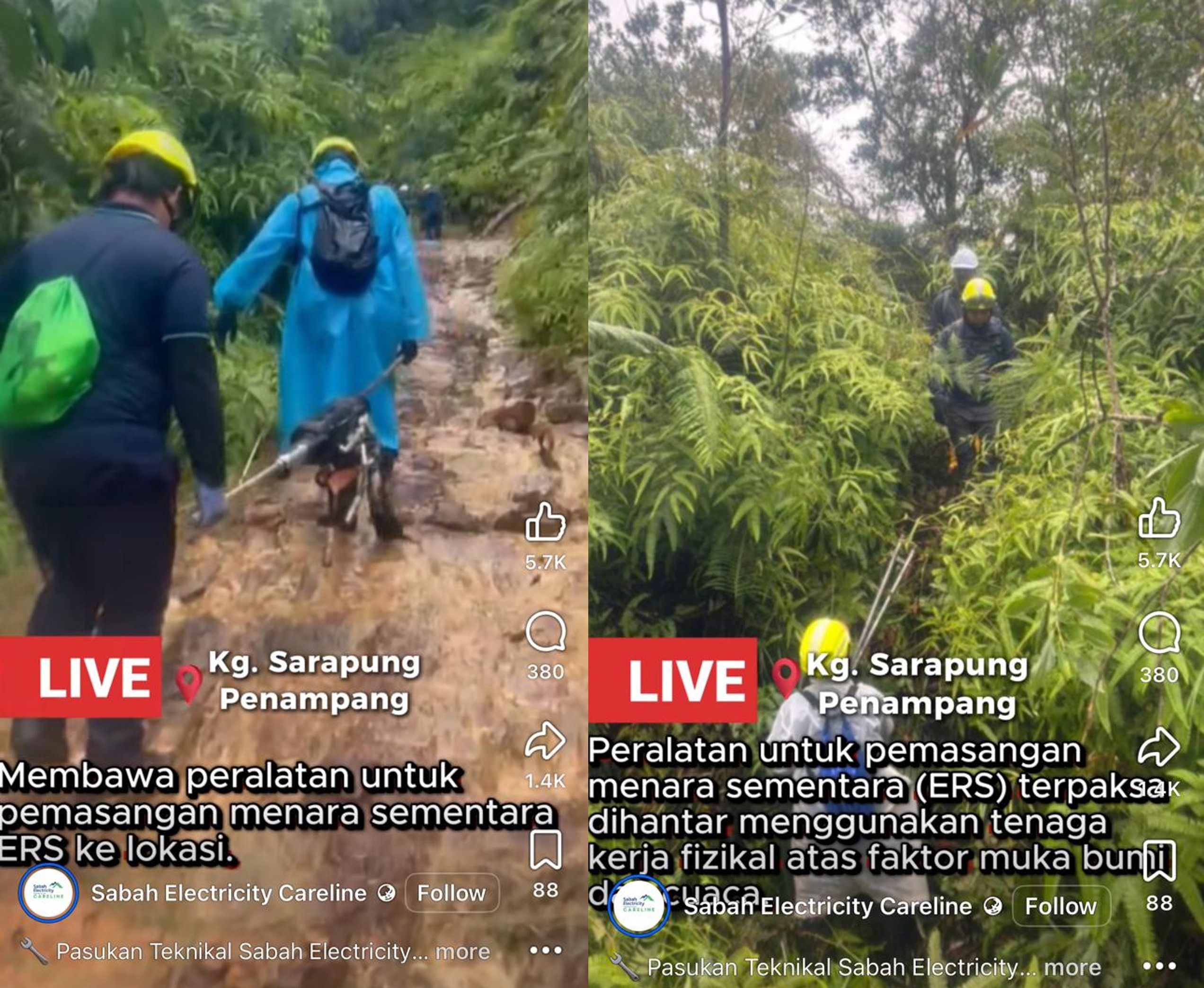

根据沙电力公司9月14日透露,当局会在第5号电塔倒塌位置安装临时电塔,预计耗时8天。根据沙电公司在官方面子书分享的视频,修复电塔的技术团队需要翻山越岭,徒步1公里山路,才能抵达安装临时电塔的地点。

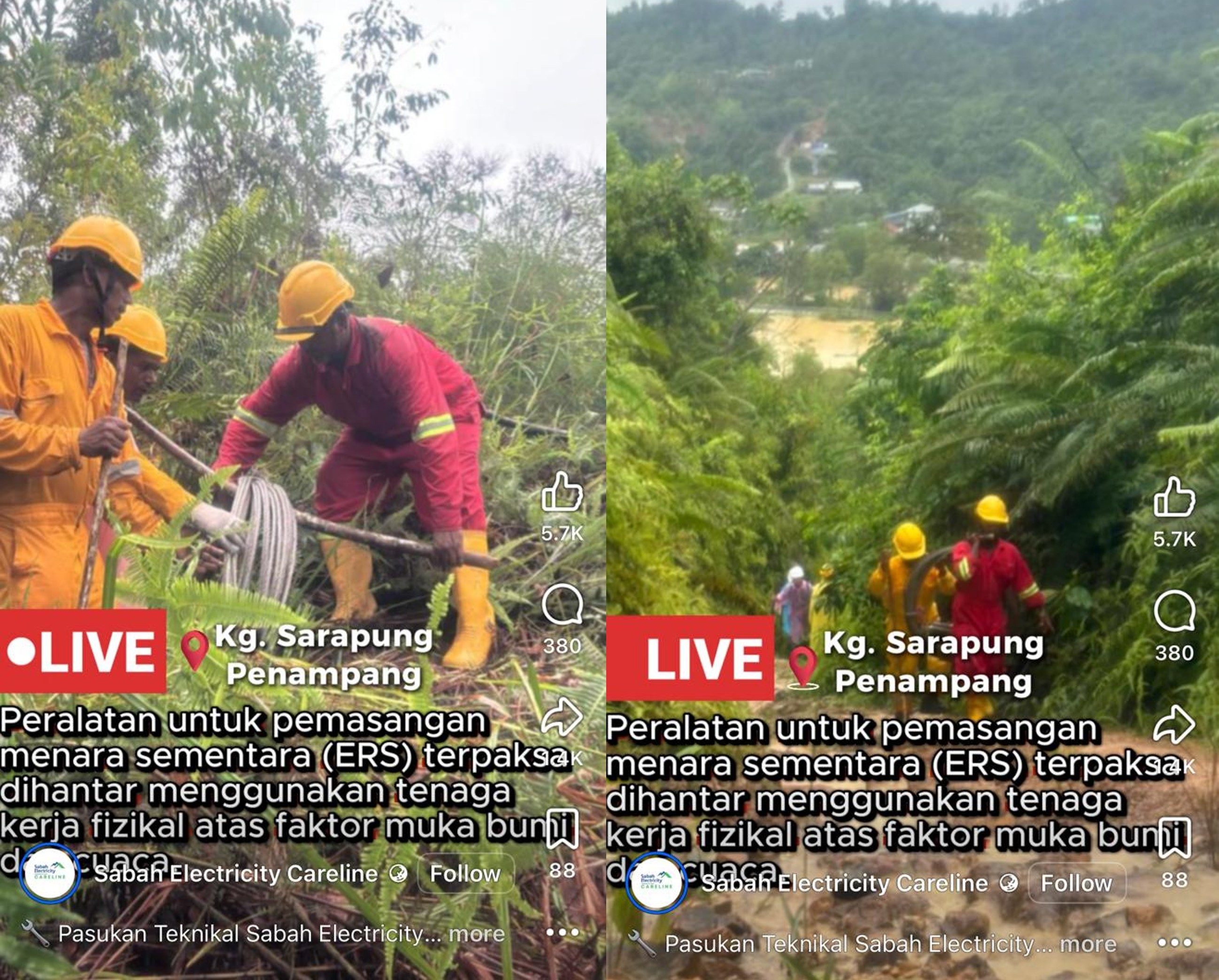

此外,由于受到恶劣天气以及地势影响,建设电塔的设备起初需靠技术团队人力扛上山,过程辛苦。不过,在沙巴航空公司的协助下,由直升机空运上山,加快了电塔器材运输速度。

技术团队翻山越岭抢修倒塌的高压电塔。(截图自沙巴电力公司面子书)

由于遭遇恶劣天气与地势限制,技术团队徒手靠人力抬上山,以修复电塔。(截图自沙巴电力公司面子书)

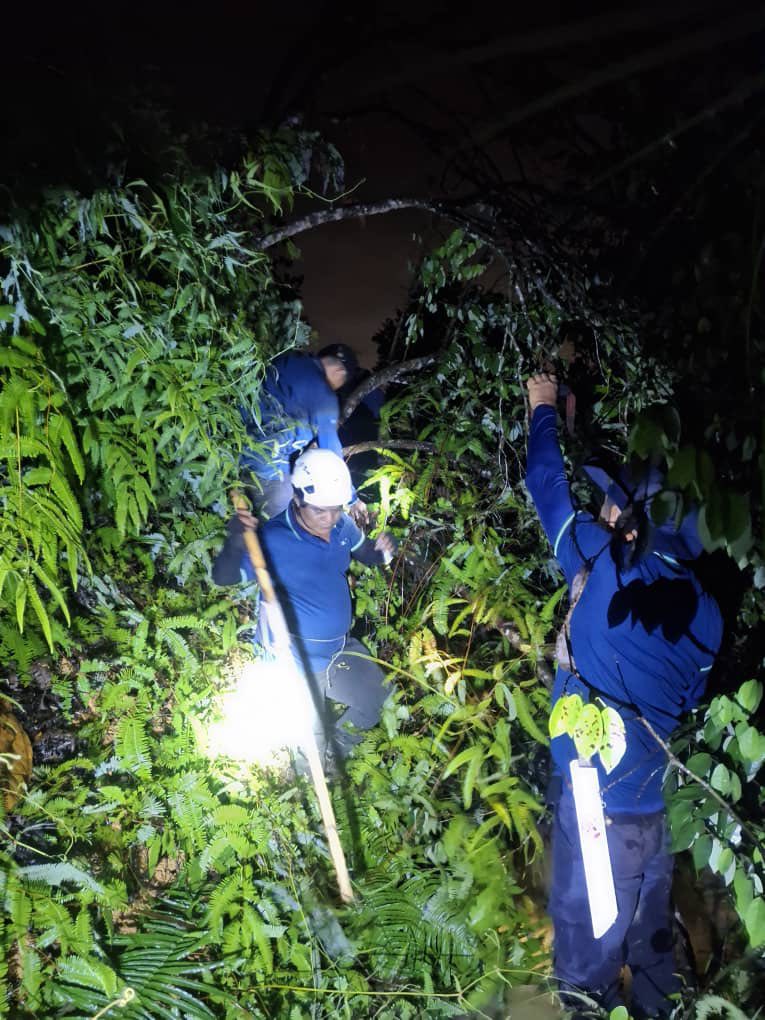

技术团队摸黑作业。

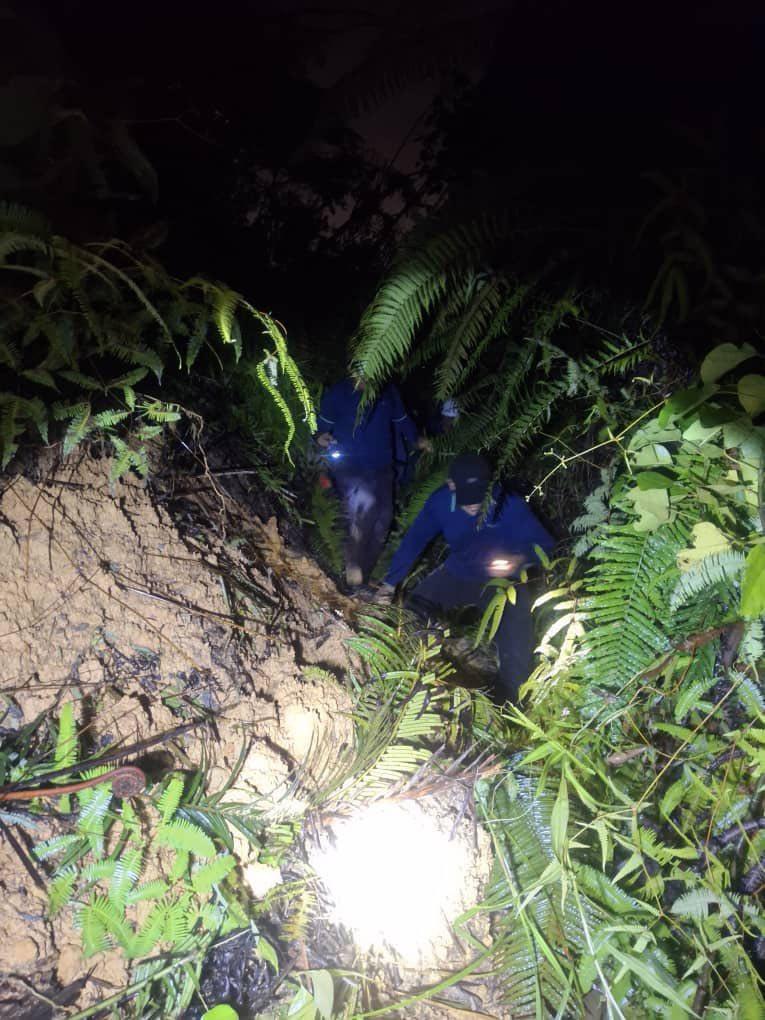

技术团队不分昼夜抢修电塔。

【新闻背景】

兵南邦县于上周六(9月13日)发生一场严重土崩,导致一座275千伏的高压电塔倒塌,进而引发沙巴东海岸山打根、拿笃、京那巴当岸、古纳、仙本那和比鲁兰等地大面积停电,约23万户家庭或约120万居民受影响。

这起事故被认为是沙巴10年来最严重的输电故障。2015年,位于拿笃的一座电塔倒塌,导致斗湖电力中断,当时也是建设临时电塔,并且耗时近7天才全面恢复电力。

目前,沙巴电力公司在多地实施分时段限电措施,受影响地区每天约可获得3至4小时的电力供应。

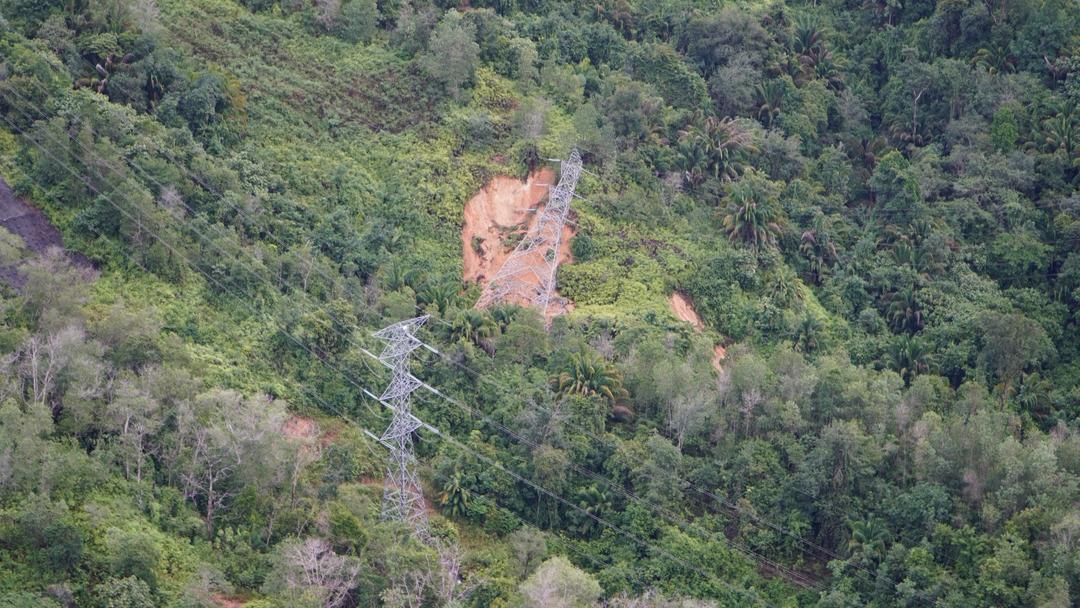

在周六(9月13日)倒塌的高压电塔为沙巴东海岸地区供电。

必看影片
